【创新创效活动月】中铁四局一QC成果荣获国家级大赛一等奖

时间:2022-11-19

字体:

11月1日,从中国建筑业协会传来喜讯,中铁四局安装公司江西区域经理部QC成果《提高装配式综合支吊架安装一次合格率》荣获2022年工程建设质量管理小组活动成果大赛一等奖。

提高装配式综合支吊架安装一次合格率

工程概况

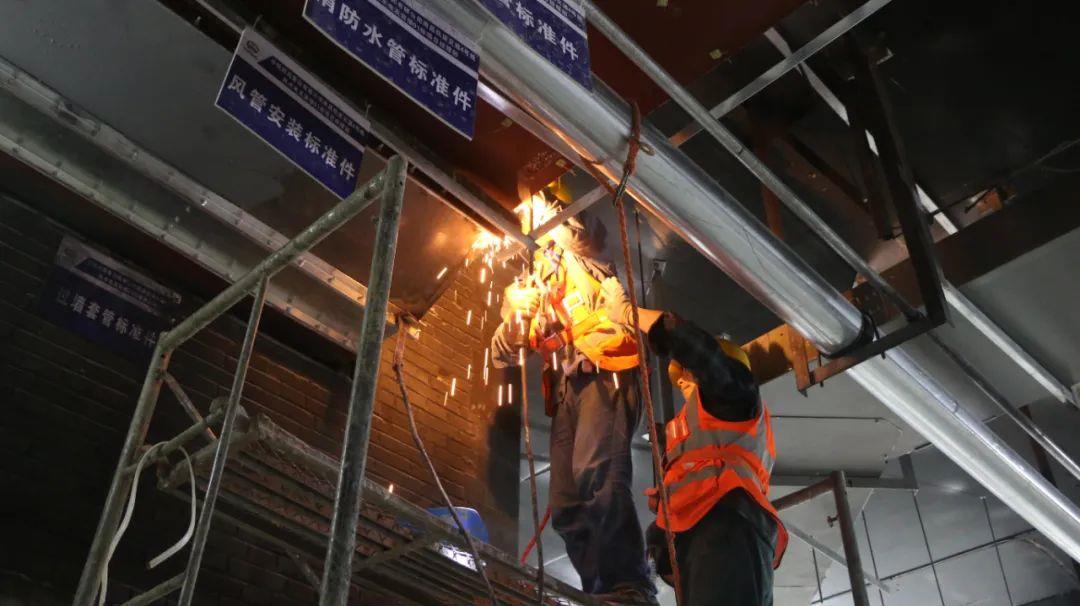

南昌地铁4号线为城市轨道交通干线,安装公司承建云天路站、灌婴路站、南昌大桥东站、桃苑站、绳金塔站、坛子口站、丁公路南站和丁公路北站8个车站及其相邻半区间的风水电及装修施工。该工程车站设备区走道、站台乘车区上方管线采用装配式综合支吊架。装配式综合支吊架采用厂家成品预制加工,成品发货,避免现场切割,有效利用空间,整齐美观和减少施工隐患等优点,其安装流程是该工程重难点之一。

选题原因

质量要求:

1.本项目为轨道交通工程,属于南昌市重点工程,要求综合支吊架安装一次合格率为95%以上。

2.装配式综合支吊架成品发货,不合格需重新生产,支吊架有各专业管线,返工时还需拆除管线,返工量大,因此需提高一次合格率,避免返工。

施工现状:

1.首次采用装配式综合支架:以往公司和综合支架厂家均采用现场切割综合支吊架,对于公司和厂家装配式综合支架均为首次,是本项目重难点工程之一。

2.一次合格率低:经现状调查一次安装合格率为86.7%,提高合格率迫在眉睫。

对策

1.审图时认真核对各专业管线是否遗漏,利用BIM技术辅助深化。

2.组织综合管线安装协调会,对各系统专业进行装配式综合支架管线安装交底,严格奖惩措施。

3.安装横档前以1米线为基准放横向标高线。

成果

装配式综合支吊架一次安装合格率从87.6%上升至96.7%,极大提高了装配式综合支吊架一次安装合格率。与此同时,在建设过程中,项目部严控施工图审查时限要求,不断提升施工图审查效能,避免了大量因立杆长度不足而重新生产的情况,极大节约了槽钢材料,推进了施工进度,赢得了业主单位、设计单位的一致好评。

据了解,安装公司江西区域经理部在南昌地铁4号线施工过程中,狠抓质量管理创新活动,注重与生产、经营和管理实际相结合,通过施工现场调查,精心选择公关课题,以创造价值为目标,攻克了施工现场的技术难题,具有很好的综合效益。

坛子口站厅

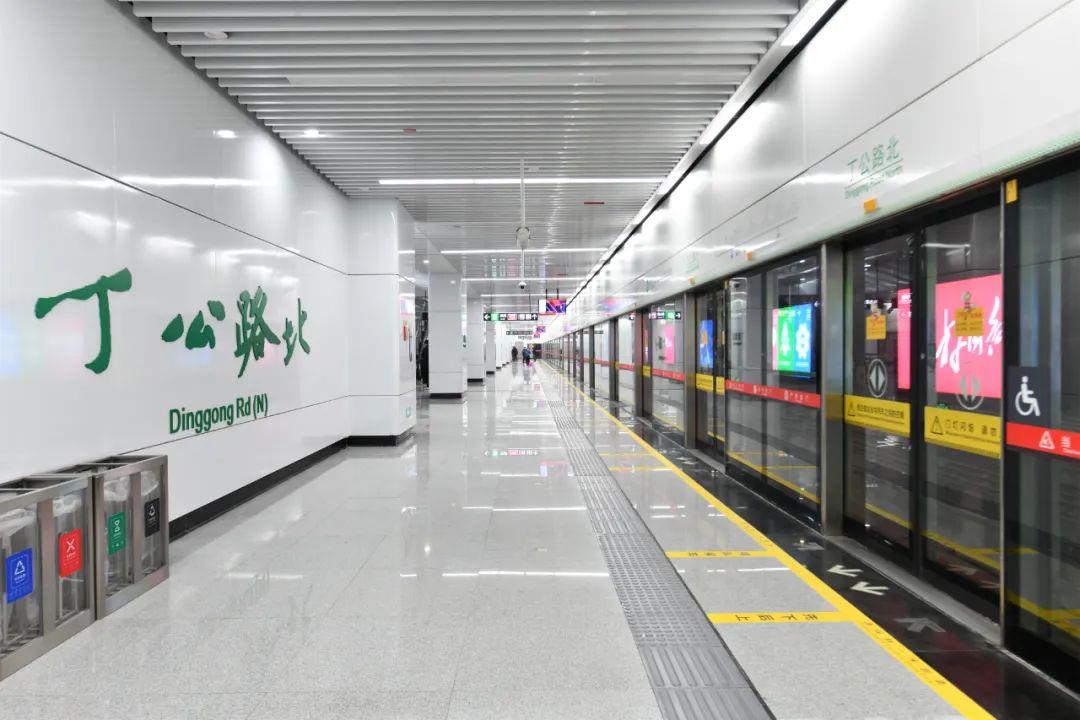

丁公路北站台

灌婴路站台

南昌大桥东站厅

绳金塔站台

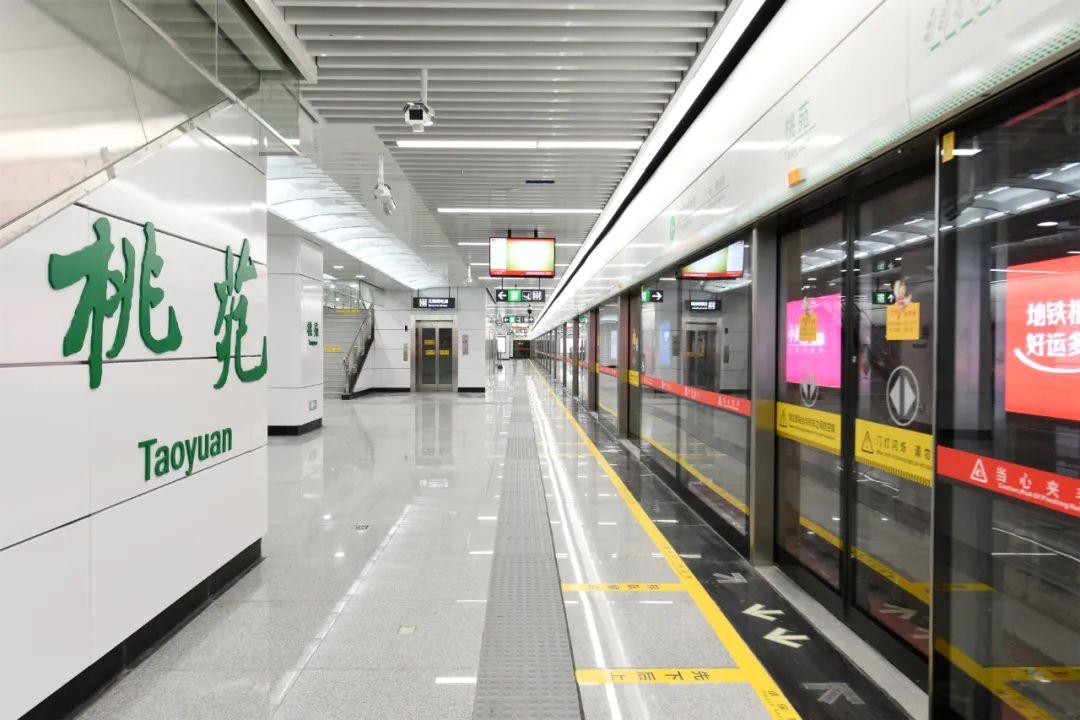

桃苑站台

云天路站厅

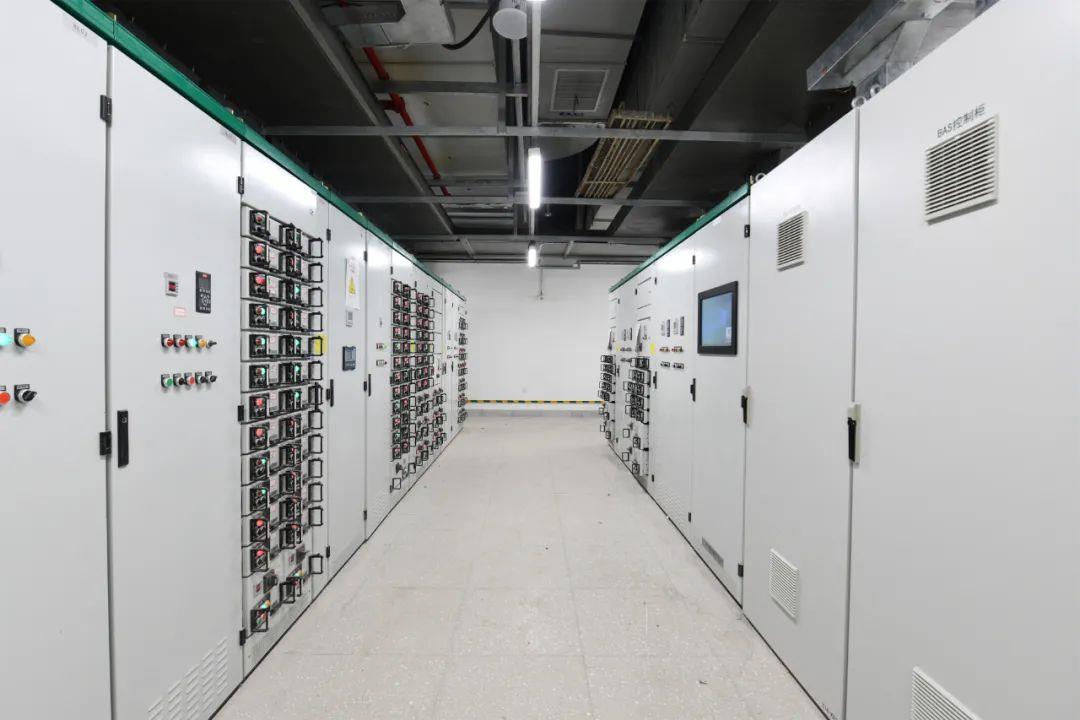

设备房

设备房

设备房

“南昌地铁奔跑吧QC小组”《提高装配式综合支吊架安装一次合格率》成果,使装配式综合支吊架一次安装合格率从87.6%上升至96.7%,极大提高了装配式综合支吊架一次安装合格率。与此同时,在建设过程中,项目部严控施工图审查时限要求,不断提升施工图审查效能,避免了大量因立杆长度不足而重新生产的情况,极大节约了槽钢材料,推进了施工进度,赢得了业主单位、设计单位的一致好评。

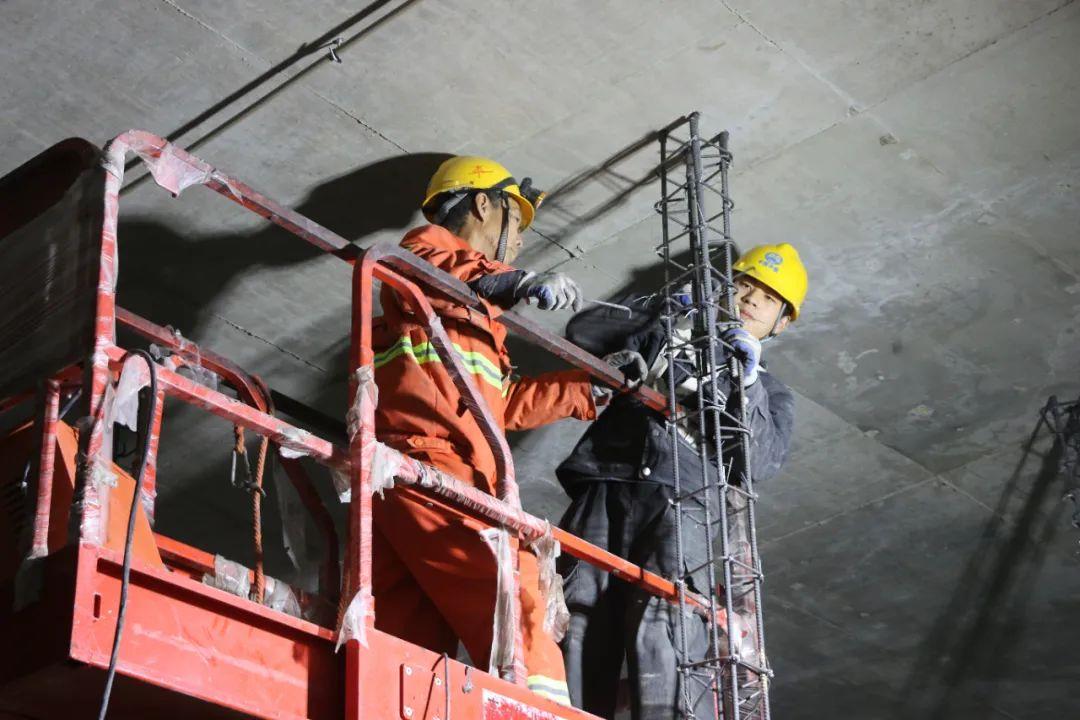

构造柱钢筋笼安装

区间电缆支架扁铁安装

风管安装

此次获奖是对 安装公司江西区域经理部“南昌地铁奔跑吧QC小组”又一次肯定,此前该小组已先后荣获2019年度江西QC管理一等奖、2019年度全国QC管理二等奖、2020年度江西QC管理一等奖、2020年度全国QC管理二等奖。

2019年QC全国二等奖

2020年QC全国二等奖

2019年QC江西省一等奖

2020年QC江西省一等奖

近年来,中铁四局安装公司以QC活动为抓手,针对现场质量控制的重难点,大力开展QC小组活动,利用头脑风暴法,集思广益,充分调动了各参建人员参与质量管理的积极性,实现了工程质量管理水平的稳步提升。下步,公司将认真落实“品牌提升年”活动各项要求,持续开展QC小组活动,总结经验、分享成果、实现传承创新,不断推动企业高质量发展。

中国中铁职工新媒体编创协会 出品

- 欢迎留言 点赞 转发 -

来源 | 中铁四局

校审 | 熙乔

相关附件:

分享:

上一篇:

下一篇:
