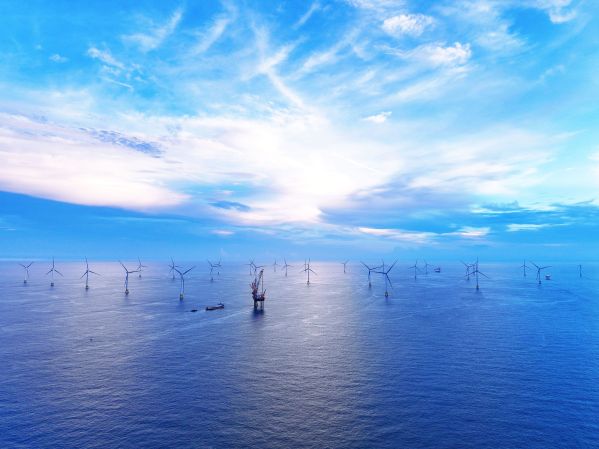

全国首个批量化应用单机容量16兆瓦海上风电机组项目全容量并网

来源: 时间:2024年06月27日 浏览次数: 【字体: 打印

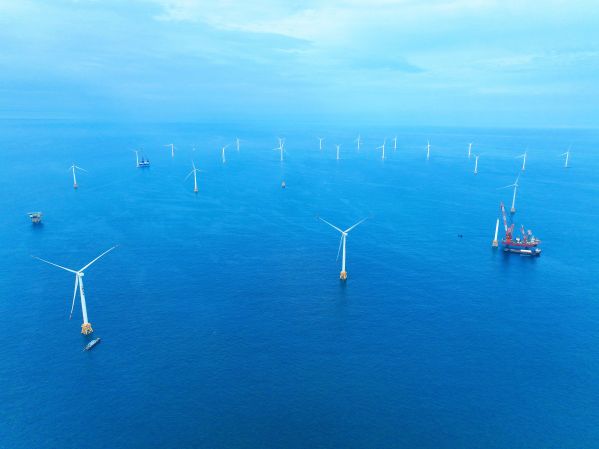

  9-2024年6月19日,28台风机吊装圆满完成

  6月27日,随着漳浦六鳌海上风电场最后一批风机的叶片开始徐徐转动,由中国中铁旗下中铁大桥局承建的全国首个批量化应用单机容量16兆瓦海上风电机组项目——三峡集团福建漳浦六鳌海上风电场二期项目(简称“漳浦二期项目”)实现全容量并网。

  7-2023年8月24日,海上升压站上部组块吊装完成

  漳浦二期项目是闽南区域首个海上风电项目,是探索开发建设闽南外海海上风电大基地的首个示范引领项目,被列为福建省可再生能源发展试点示范项目、福建省重点建设项目。项目由三峡集团福建分公司所属漳浦海峡公司投建,共布置28台13兆瓦及以上风力发电机组,总装机容量达40万千瓦。中铁大桥局参建的主要工程内容包括1座海上升压站的基础施工及上部组块安装、28台13兆瓦及以上风电机组基础施工及风电机组安装所涉及的全部工作。

  6-2023年4月15日,海上主体正式开工

  项目地处台湾海峡南口,风电场水域最大水深超过40米,受台湾海峡“狭管效应”及东南沿海季风、台风等恶劣气候交叉影响,施工窗口期紧张,作业海域海况恶劣且复杂多变。在施工过程中,为克服不良海况影响,确保项目按期履约,项目部成立党员突击队,并组建钢结构监造、基础施工、风机安装工作专班,精心谋划、科学组织,咬定控制节点工期,抢抓有限施工窗口期,先后完成了船机资源调配、钢结构加工制作、首桩施工、升压站吊装和风机安装等多个关键节点,为项目按期实现全容量并网打下坚实基础。

3

1

  风从海上来,电送千万家,正值用电高峰期,并网供电正当时。漳浦二期项目全容量投产后,年发电量约为16亿千瓦时,每年可节约标准煤约50万吨,减排二氧化碳约136万吨。邱志强)
